El acta de replanteo es el documento que certifica que el proyecto se ha comprobado sobre el terreno y que la obra puede comenzar. En obra pública se llama acta de comprobación del replanteo y con ella empieza la ejecución del contrato. La firman la dirección facultativa y la constructora, y recoge si el proyecto es viable o si hay que aplazar el inicio.

Replanteo y acta de replanteo: qué significa cada término

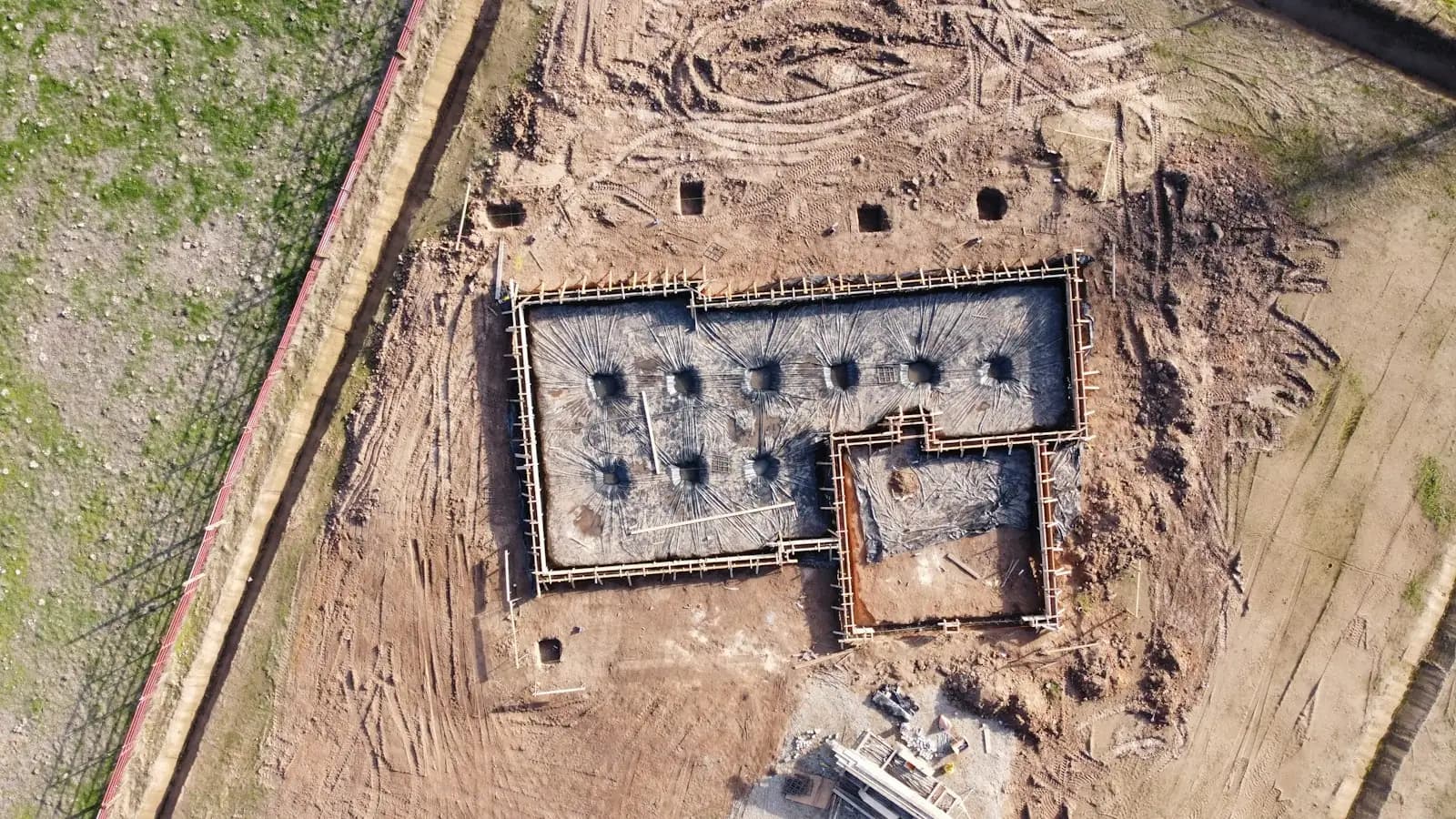

Replantear es trasladar al terreno lo que el proyecto dibuja en los planos: ejes, alineaciones, esquinas del edificio, cotas de nivel y posición de la cimentación. Se hace con instrumentos topográficos a partir de unas bases de replanteo, que son puntos fijos de coordenadas conocidas, y se materializa con estacas, clavos o camillas, que son tablones colocados fuera de la excavación para conservar los ejes cuando se mueve tierra.
El acta es el documento que deja por escrito el resultado de esa comprobación. La Ley de Ordenación de la Edificación (LOE) la llama acta de replanteo o de comienzo de obra, y en el lenguaje de obra también se habla de acta de inicio. En la contratación pública el nombre técnico es acta de comprobación del replanteo, porque lo que se comprueba es un replanteo que la Administración ya hizo antes de licitar.
Conviene no confundir los dos momentos de la obra pública. El replanteo del proyecto se realiza antes de aprobar el expediente de contratación y sirve para verificar la realidad geométrica de la obra y que los terrenos necesarios están disponibles. La comprobación del replanteo llega después de formalizar el contrato, con el contratista presente, y es la que da paso a los trabajos.
Cuándo se firma el acta de replanteo
En la obra privada se firma justo antes de empezar los trabajos, cuando la constructora ya está contratada y el promotor dispone de la licencia o autorización municipal que corresponda. No hay un plazo legal general para hacerlo: el momento lo fija el contrato de obra, y es frecuente que ese contrato tome la fecha del acta como punto de partida del plazo de ejecución.
En la obra pública el calendario está regulado. La normativa de contratos del sector público establece que la comprobación del replanteo se hace dentro del plazo que fije el contrato, que no puede superar un mes desde su formalización salvo casos excepcionales justificados. Cuando el acta autoriza el inicio, el plazo de ejecución empieza a contar desde el día siguiente al de su firma.
En ambos casos, retrasar la firma tiene consecuencias prácticas: sin acta no hay fecha de inicio indiscutible, y cualquier discusión posterior sobre retrasos parte de una referencia débil.
Quién firma el acta y qué papel tiene cada agente
La LOE incluye entre las obligaciones del constructor firmar el acta de replanteo o de comienzo, y entre las del director de obra y del director de ejecución de la obra suscribirla. El director de obra es el técnico que dirige el desarrollo de la obra conforme al proyecto, y el director de ejecución es quien dirige la ejecución material y controla la calidad de lo construido; juntos forman la dirección facultativa.
El director de obra tiene además la obligación de verificar el replanteo y la adecuación de la cimentación y la estructura proyectadas a las características del terreno. El director de ejecución comprueba los replanteos al dirigir la ejecución material. Por parte de la constructora suele acudir el jefe de obra, y es habitual que la promotora también esté presente o reciba una copia firmada.
En la obra pública firman el servicio de la Administración encargado de las obras, representado normalmente por la dirección de obra, y el contratista. Se reparten ejemplares al órgano de contratación, al contratista y a la dirección, y el acta pasa a formar parte del contrato. Si el contratista no acude sin causa justificada, su ausencia se considera un incumplimiento del contrato.
Qué recoge un acta de replanteo
En la obra pública el acta debe reflejar la conformidad o disconformidad del replanteo con los documentos del proyecto, con referencia expresa a las características geométricas de la obra, a la autorización para ocupar los terrenos y a cualquier punto que pueda afectar al cumplimiento del contrato. En la obra privada no hay un modelo único, pero un acta útil suele incluir estos datos:
- Identificación de la obra, del promotor, de la constructora y de los técnicos de la dirección facultativa, con la fecha y el lugar.
- Bases de replanteo utilizadas y cotas de referencia, para que cualquier medición posterior parta de los mismos puntos.
- Comprobación de linderos y alineaciones oficiales, es decir, los límites de la parcela y la línea que marca el planeamiento frente a la vía pública.
- Coincidencia o discrepancias entre el terreno real y la topografía del proyecto.
- Servicios afectados detectados, como redes enterradas de agua, saneamiento, electricidad o telecomunicaciones.
- Accesos, disponibilidad de los terrenos y condiciones de los colindantes que puedan condicionar el arranque.
- Observaciones o reservas de la constructora, separadas de las conclusiones de la dirección facultativa.
- Decisión final: autorización para iniciar los trabajos o suspensión del inicio, con su motivo.
Qué pasa si el replanteo no es viable
El acta no siempre termina con una autorización. Puede que el solar no coincida con la topografía, que aparezca un servicio enterrado no previsto o que falte disponer de parte de los terrenos. La forma de tratarlo cambia según el tipo de obra:
| Resultado de la comprobación | Obra pública | Obra privada |
|---|---|---|
| Proyecto viable, terrenos disponibles y sin reservas | La dirección autoriza el inicio en el acta y el plazo de ejecución cuenta desde el día siguiente a la firma. | Se firma el acta de comienzo y el plazo corre según lo pactado en el contrato. |
| La constructora hace observaciones que no cuestionan la viabilidad | La dirección valora las observaciones y decide iniciar o suspender, justificándolo en la propia acta. | Se anotan las observaciones y se acuerda cómo resolverlas sin parar el arranque, si es posible. |
| Terrenos no disponibles o reservas sobre la viabilidad del proyecto | Se suspende el inicio, se hace constar en el acta y resuelve el órgano de contratación. | Se aplaza el inicio y promotor, dirección facultativa y constructora acuerdan los pasos según el contrato. |
| Hace falta modificar el proyecto | La dirección prepara una estimación razonada del importe y la modificación sigue el procedimiento de la normativa de contratación. | El director de obra elabora la modificación a petición del promotor o con su conformidad, y se revisan plazo y precio si el contrato lo prevé. |
Cómo preparar la comprobación del replanteo
La mayoría de los problemas del acta se evitan con trabajo previo. Antes del día de la firma conviene seguir estos pasos:
- Reunir la última versión del proyecto, el levantamiento topográfico y la documentación de la licencia o del contrato.
- Localizar y comprobar las bases de replanteo, y dejar referencias protegidas que no se pierdan con el movimiento de tierras.
- Solicitar a las compañías la información de redes existentes y señalar en planta las que afecten a la parcela.
- Hacer un replanteo previo con el topógrafo de la constructora y anotar cualquier diferencia con los planos.
- Convocar con antelación a todos los firmantes y enviarles las discrepancias detectadas para que lleguen con criterio.
- Redactar el acta durante la visita, con fotos de las referencias y un croquis o plano marcado, y firmarla antes de dejar la obra.
Ejemplo práctico (ilustrativo)
En un edificio de viviendas entre medianeras, la dirección facultativa y el jefe de obra se reúnen en el solar para firmar el acta de comienzo. El topógrafo ha marcado los ejes con camillas y ha comprobado dos bases de replanteo situadas en la acera.
Durante el recorrido aparece una arqueta de telecomunicaciones que no figura en el levantamiento, justo donde arranca la rampa del garaje. La constructora lo anota como observación, sin cuestionar la viabilidad del proyecto.
El acta recoge las bases utilizadas, la arqueta con foto y posición en plano y la autorización para iniciar el vaciado del resto del solar. La zona de la rampa queda pendiente de la consulta a la compañía, con un responsable designado y fecha para revisar la decisión.
Lista de comprobación antes de firmar el acta de replanteo
- Proyecto vigente, levantamiento topográfico y licencia o contrato a mano.
- Bases de replanteo localizadas, comprobadas y protegidas.
- Linderos y alineaciones oficiales verificados sobre el terreno.
- Redes enterradas consultadas y señaladas en plano.
- Firmantes convocados y discrepancias enviadas con antelación.
- Observaciones de la constructora separadas de la decisión de la dirección.
- Decisión explícita: inicio autorizado o suspendido, con su motivo.
- Copia firmada para cada agente y archivada con el resto de la documentación de obra.
Preguntas frecuentes
¿El acta de replanteo es obligatoria en una obra privada?
La LOE incluye entre las obligaciones del constructor y de la dirección facultativa firmar el acta de replanteo o de comienzo, por lo que en las obras de edificación sujetas a esa ley forma parte de lo exigible. Su formato y el efecto sobre los plazos dependen del contrato. En obras menores o fuera del ámbito de la LOE conviene revisar qué pide cada caso.
¿Desde cuándo cuenta el plazo de ejecución de la obra?
En la obra pública, cuando el acta autoriza el inicio, el plazo cuenta desde el día siguiente a su firma. En la obra privada depende de lo que diga el contrato: muchos toman la fecha del acta de comienzo como referencia, pero otros fijan otra, como la concesión de la licencia o una fecha concreta. Lo prudente es que el contrato lo diga de forma expresa.
¿Qué diferencia hay entre el replanteo y la comprobación del replanteo?
El replanteo es la operación de marcar en el terreno lo que define el proyecto. La comprobación del replanteo es un trámite de la obra pública: tras formalizar el contrato, la Administración y el contratista verifican sobre el terreno el replanteo que se hizo antes de licitar y extienden un acta con el resultado.
¿Se puede empezar a trabajar en una parte de la obra si otra no está disponible?
En la obra pública hay supuestos en los que se puede comenzar con los terrenos imprescindibles disponibles y completar el resto según avance la obra, y la normativa de contratación los regula. En la obra privada es una decisión que deben acordar promotor, dirección facultativa y constructora, dejándolo escrito en el acta con las zonas excluidas.
Fuentes
- Ley 38/1999, de 5 de noviembre, de Ordenación de la Edificación (texto consolidado) — Boletín Oficial del Estado (BOE)
- Ley 9/2017, de 8 de noviembre, de Contratos del Sector Público (texto consolidado) — Boletín Oficial del Estado (BOE)
- Reglamento general de la Ley de Contratos de las Administraciones Públicas (texto consolidado) — Boletín Oficial del Estado (BOE)
